[日本半導體] 熊本在交通上的改善


台積電熊本廠在日夜不間斷的施工之下,建廠的進度是相當地超前,僅花費約20個月就完工。不過也就是因為在這樣的速度下,有些交通上的配套還沒來得及跟上。熊本縣新上任的知事木村敬在拜訪台積電時有提到,將會全力改善交通擁堵的問題。

那麼目前熊本縣府到底要做哪些改善呢?讓我們實地走訪,來一探究竟。

台積電熊本廠正門從2線道改成6線道

台積電熊本廠的正門口,是對外最重要的道路。由上圖可以看到,目前該道路只有雙向2線車道,在台積電一廠開幕以後,道路常常塞車,一般通勤時間往往長達1到2個小時。台積電的二場就在一場的旁邊,目前已經開始動工,一旦台積電二廠也開幕,塞車的狀況恐怕會更加的嚴重。




所以熊本縣府決定要拓寬這條道路,將道路一口氣拓寬至雙向6車道,並且會增設人行道和腳踏車道。這將會大大地紓解熊本場周遭的堵車問題。


中九州橫断道路新增交流道



熊本縣府計劃在『中九州橫断道路』中,把從熊本市區到大津的這一段,在台積電熊本一廠和二廠北側不遠處,增設1個新的交流道(上圖中『合志交流道(合志交IC)』和『西大津交流道(西大津IC)』的中間)。預計在2028年左右完成。




我們從上圖可以看到,在台積電熊本廠的附近(紅色區域),有下游客戶Sony(藍色區域),旁邊也有上游設備大廠東京威力科創(黃色區域)。在熊本打造有如『竹科』的科技園區,也許是現在進行式?所以這個在北邊增設的新交流道,會給整個科技園區帶來交通上的改善。


JR豐肥本線新增車站



JR豐肥本線是熊本市中心前往台積電熊本廠的唯一鐵路,離台積電最近的2個站,分別是『原水站』以及『肥後大津站』。『原水站』目前有巴士可以通往台積電的工廠。

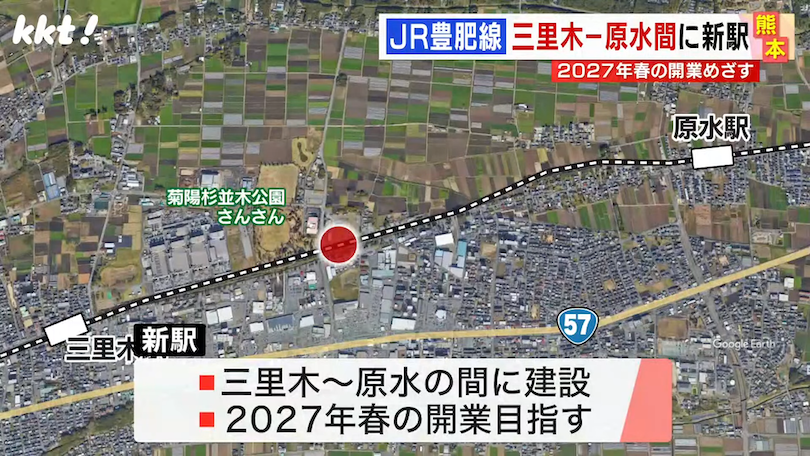

熊本縣府計劃在『原水站』和『三里木站』中間新增一個車站。預計在2027年左右完成。


因為我實地勘查發現,JR豐肥本線在某些路段只有一條鐵軌,也就是說東向和西向的火車會需要共用一條鐵軌。而鐵軌會在站內分成兩條,所以東向和西向的火車就需要在車站內會車。新增一個車站,就可以增加可以會車的地方,這有可能是為了增加JR豐肥本線的班次所做的準備。


機場鐵路建設計畫



在台積電宣布設廠消息後,熊本縣府決定執行『肥後大津延伸案』,把JR豐肥本線中,離台積電很近的『肥後大津站』,延伸一條新的鐵路到阿蘇熊本機場。預計2027年左右動工,正式通車可能要到2030年之後。

原本有考慮把機場線延伸到『三里木站』或是『原水站』,但是經過多方面的考量,最後由『肥後大津延伸案』勝出。




這樣以後返JR熊本站與機場就可以透過鐵路,把原本需要大約70分鐘的路程,縮短到40分鐘左右。目前只能透過巴士,從阿蘇熊本機場出發,經過熊本市區的『櫻町巴士總站』,最後在抵達JR熊本站。


熊本市區的路面電車加車廂



如上圖所示,原本熊本市區的路面電車較為老舊,而且只有一節車廂,所以載客量有限。




就在2024年底,新版兩截式的路面電車正式上路。不但提昇了載客人數,車內環境也比較舒適。根據我們實地走訪,發現目前在熊本的市區的路面電車是新舊共存,舊款的車型還沒有被全面替換。

熊本機場的航班增加


阿蘇熊本機場的航班也增加了,在2024年增加了熊本↔高知、熊本↔札幌的航班。在國際線方面也在恢復了首爾(仁川)↔熊本的航班,並且預計在2025年初恢復高雄↔熊本的航班;這幾年熊本國際線旅客的數量也是屢創新高。

其他改善交通的政策



除此之外,熊本縣府也推出相關政策來改善交通,比方說調整上班出勤的時間、鼓勵在家上班、以及針對熊本市區東部比較容易塞車的地方作出改善。
